勇担使命 建设精品丨卓越城保障性租赁住房项目建设战报(第五期)
编者按:卓越城保障性租赁住房建设项目是落实国家保障性住房政策、服务地方民生的重要工程。项目建成后,将提供954套保障性租赁住房,有效缓解住房需求。亚新官方网站及安徽建工集团股份有限公司联合体中标后,迅速成立两级指挥部,实行分层级管理和挂牌作战机制,形成高效协同、紧密配合的工作格局,全力推进工程建设,彰显企业社会责任担当。
为全景展现卓越城保障性租赁住房建设项目的推进历程,及时传递工程建设成果与一线奋斗精神,特开设“建设战报”专栏。通过系列报道,不仅旨在让各方实时掌握项目动态,凝聚建设合力,也为记录企业践行社会责任、打造民生工程的生动实践,树立行业标杆。
工程进展速递
关键里程碑:

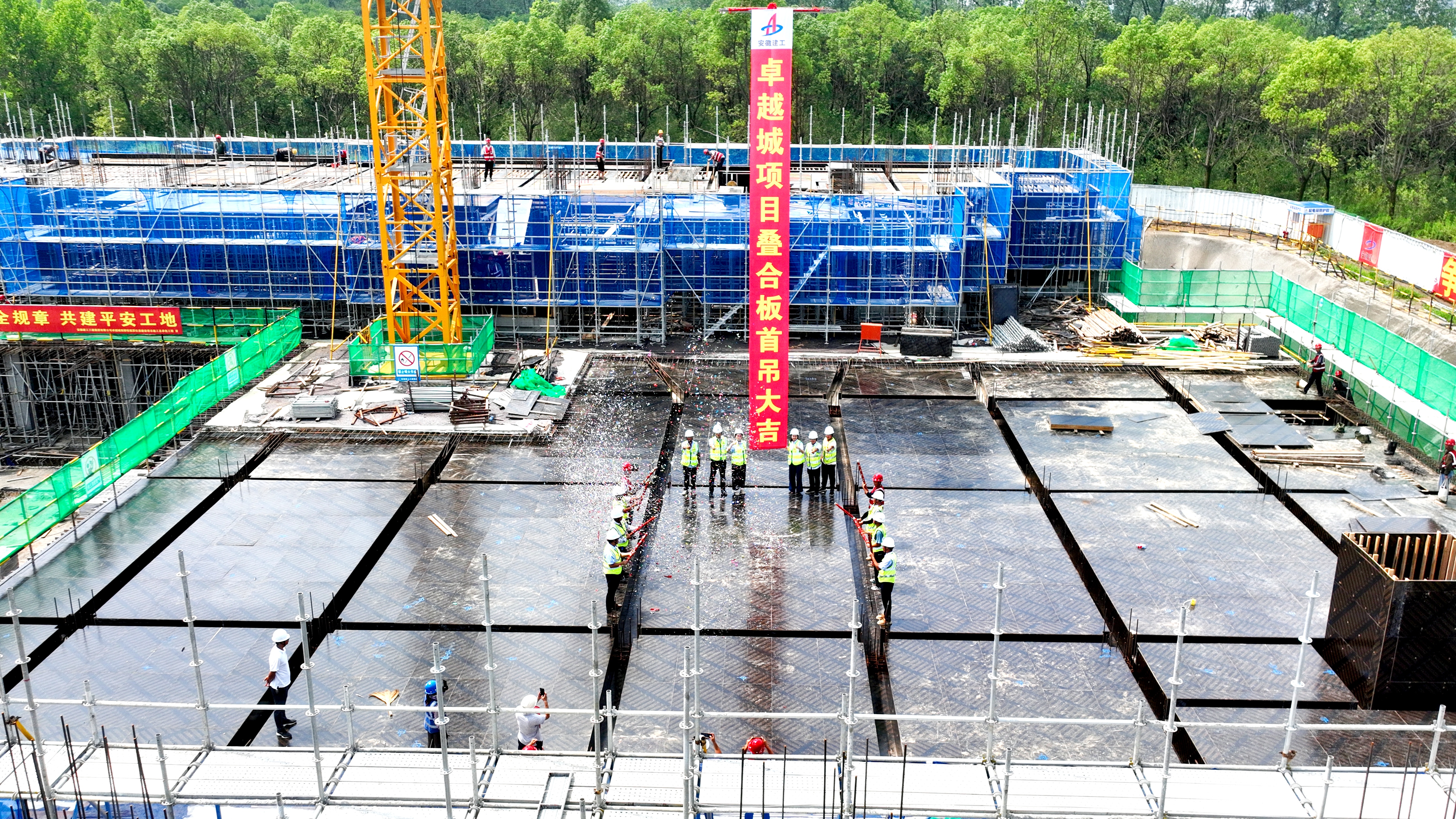

1、项目成功实现预制叠合板首吊,标志着主体施工迈入“预制装配+现浇”工业化新阶段;
2、首个标准层突破:1#楼、2#楼、3#楼、4#楼、8#楼、9#楼、10#楼完成±0.00以上结构施工;
3、地下工程进入冲刺阶段,预计8月中旬全部完成±0.00。

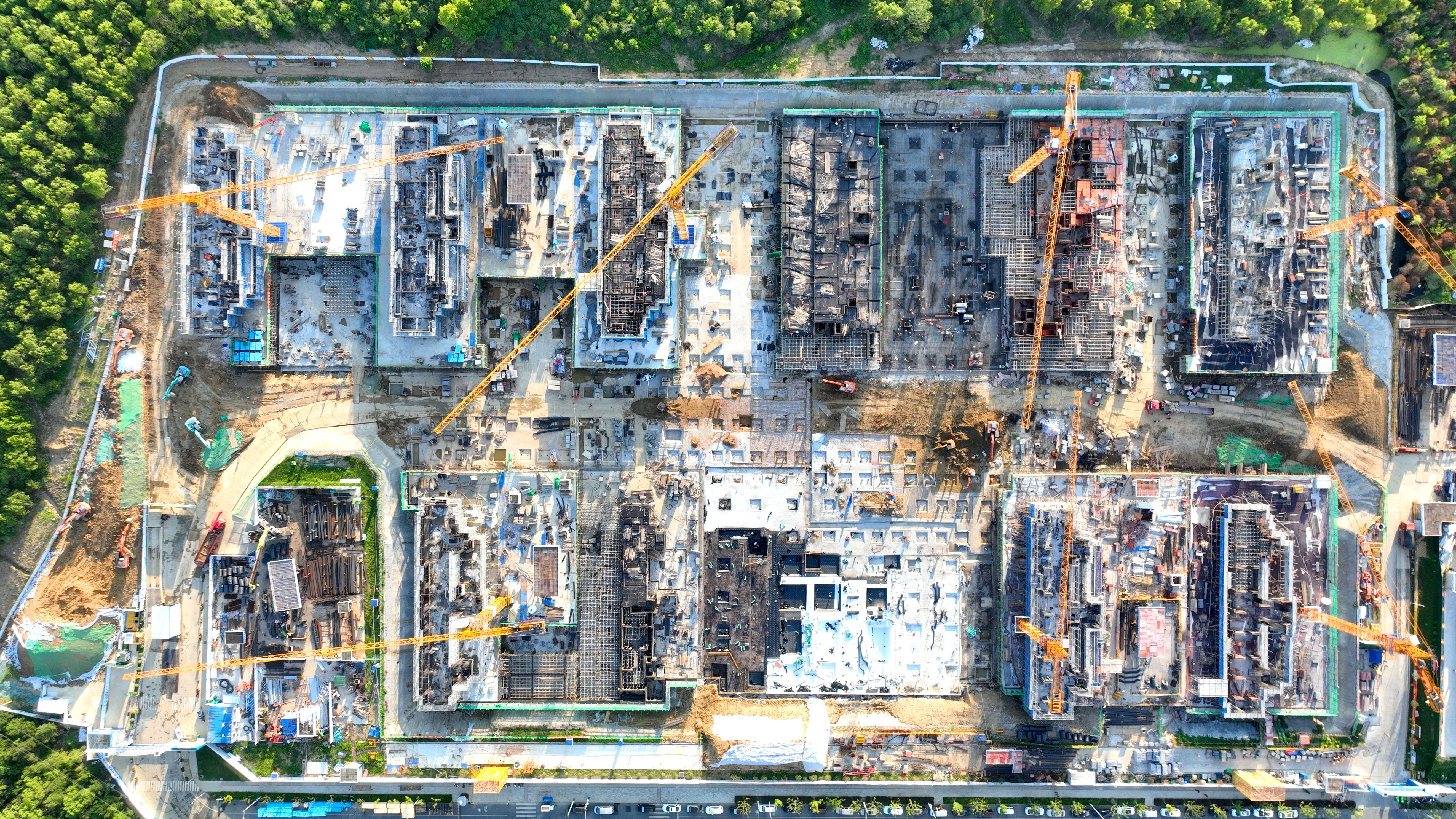

单体楼宇:
1#楼 :二层铝模拼装完成40%、外加搭设完成、水电预埋材料预制;
2#楼:二层铝模拼装完成40%、水电预埋材料预制;
3#楼:一层墙柱钢筋绑扎完成80%、负一层墙柱拆模、外架搭设;
4#楼:一层内架搭设完成、模板安装30%;
5#楼:负一层墙柱钢筋绑扎完成、墙柱配模、内架搭设、水电预埋;
6#楼:负一层人防口部钢筋完成、墙柱合模30%、内架搭设、水电预埋;
7#楼:负一层墙柱钢筋绑扎、内架搭设;
8#楼:二层模板搭设;
9#楼:一层墙柱钢筋绑扎、内架搭设;
10#楼:一层墙柱钢筋绑扎、内架搭设;
地库1区东墙柱套箍筋、竖向钢筋连接;
累计土方外运约28000方(约占总量的97%)。
施工技术亮点
为确保项目叠合板吊装的安全顺利进行,项目团队提前部署,多次开展模拟作业,对塔式起重机等关键设备进行全面检测,完成起重量测试、钢丝绳磨损检测及吊钩防脱装置调试等安全措施。依托BIM技术建立叠合板数字模型,对吊点位置、起吊角度及运输路径进行全过程模拟,优化施工流程,提升作业精度。吊装时采用“四点起吊”工艺,确保构件受力均匀,利用激光测距仪实时监测标高,配合水平仪精细调整水平度,最终实现精准就位,吊装后经测量完全符合国家规范要求,此次首吊作业不仅展现了项目团队扎实的专业素养与高效协同能力,也为后续装配式施工积累了重要经验。项目将以“预制装配+现浇”协同作业为契机,全面推进加快建设,确保按内控工期高质量交付。
项目采用铝合金模板替代传统木模,显著提升施工精度与结构成型质量。其高刚度与严密拼缝有效杜绝胀模、漏浆等缺陷,耐久性强,周转次数高,大幅提高经济性。同时装配化施工加快安装速度,结合早拆系统实现高效流水作业,加快了项目施工进度。模板可回收再利用,减少建筑废弃物,符合绿色施工与可持续发展要求,提升现场文明施工水平。
技术管理与质量控制方面
叠合板吊装前,项目主动邀请专家召开项目装配式评审会,旨在系统评估项目装配式设计方案的技术可行性与实施标准,优化构件标准化程度与施工协同效率,提升工程整体质量与建设周期可控性。会议进一步明确了设计、生产与施工环节的技术衔接要求,为后续现场实施提供决策依据。
项目在地下室肥槽回填前项目组织专项技术交底,明确地下室外墙及顶板防水施工工艺标准与质量控制要点,强化参建各方对关键节点的认知,提升施工人员技术水平与责任意识,为保障地下结构防水工程质量奠定坚实基础。
